Xây dựng phương án bảo vệ công trường xây dựng là gì?
Công trường xây dựng là một môi trường có mức độ biến động cao. Mặt bằng thay đổi theo tiến độ, số lượng nhân sự liên tục tăng giảm, nhiều nhà thầu cùng hoạt động, phương tiện vận chuyển ra vào thường xuyên và vật tư, máy móc được tập kết tại nhiều vị trí khác nhau.
Vì vậy, công tác bảo vệ công trường xây dựng không thể chỉ được tổ chức bằng cách xác định một số vị trí đứng cổng và bố trí nhân viên trực.
Phương án bảo vệ công trường xây dựng là hệ thống các giải pháp được xây dựng dựa trên đặc điểm thực tế của dự án nhằm xác định:
- Công trường cần bảo vệ những gì?
- Rủi ro có thể phát sinh ở đâu?
- Ai được phép ra vào?
- Phương tiện nào được phép tiếp cận?
- Khu vực nào cần kiểm soát?
- Nhân viên bảo vệ bố trí ở đâu?
- Tuần tra như thế nào?
- Vật tư và thiết bị được kiểm soát ra sao?
- Khi xảy ra sự cố thì ai xử lý và báo cáo cho ai?
Một phương án tốt phải tạo thành một hệ thống thống nhất:
Mục tiêu bảo vệ → Đánh giá rủi ro → Phân vùng → Bố trí lực lượng → Quy trình → Giám sát → Xử lý → Cải tiến
Vì sao công trường cần một phương án bảo vệ riêng?
Không có hai công trường hoàn toàn giống nhau. Một dự án xây dựng nhà máy sẽ có yêu cầu khác với một dự án chung cư. Một công trường có diện tích lớn sẽ khác với công trường nằm trong khu dân cư. Một dự án có hàng chục nhà thầu phụ sẽ khác với dự án chỉ có một nhà thầu chính.
Do đó, việc lấy nguyên một phương án của công trình khác để áp dụng máy móc có thể dẫn đến:
- Bố trí nhân sự không phù hợp.
- Có vị trí thừa nhưng thiếu vị trí trọng yếu.
- Kiểm soát chưa đúng điểm rủi ro.
- Không kiểm soát được vật tư.
- Khó kiểm soát nhà thầu phụ.
- Không đáp ứng được sự thay đổi của tiến độ.
Phương án bảo vệ phải xuất phát từ thực tế của chính công trường.
Những yếu tố cần khảo sát trước khi xây dựng phương án
Trước khi bố trí lực lượng, cần khảo sát toàn bộ công trường để có thể xây dựng được phương án an ninh công trường xây dựng.
1. Quy mô và đặc điểm mặt bằng
Cần xác định:
- Diện tích công trường.
- Chiều dài chu vi.
- Số lượng cổng.
- Hệ thống hàng rào.
- Các lối tiếp cận.
- Khu vực thi công.
- Kho vật tư.
- Văn phòng điều hành.
- Khu vực máy móc.
- Khu vực kỹ thuật.
2. Đặc điểm tiến độ thi công
Cần xác định công trường đang ở giai đoạn nào:
- Chuẩn bị mặt bằng.
- Thi công móng.
- Thi công kết cấu.
- Thi công hoàn thiện.
- Lắp đặt thiết bị.
- Bàn giao.
3. Lưu lượng người
Cần khảo sát:
- Số lượng công nhân.
- Số lượng nhà thầu.
- Số lượng nhà thầu phụ.
- Nhân viên kỹ thuật.
- Ban quản lý dự án.
- Khách.
- Nhà cung cấp.
- Đặc biệt cần xác định khung giờ có mật độ người cao nhất.
4. Lưu lượng phương tiện
Cần thống kê:
- Xe tải.
- Xe chở vật tư.
- Xe máy.
- Ô tô.
- Xe chuyên dụng.
- Xe của nhà thầu.
Đồng thời xác định:
- Giờ cao điểm.
- Tuyến vào.
- Tuyến ra.
- Khu vực dừng chờ.
- Khu vực bốc dỡ.
Quy trình xây dựng phương án bảo vệ công trường

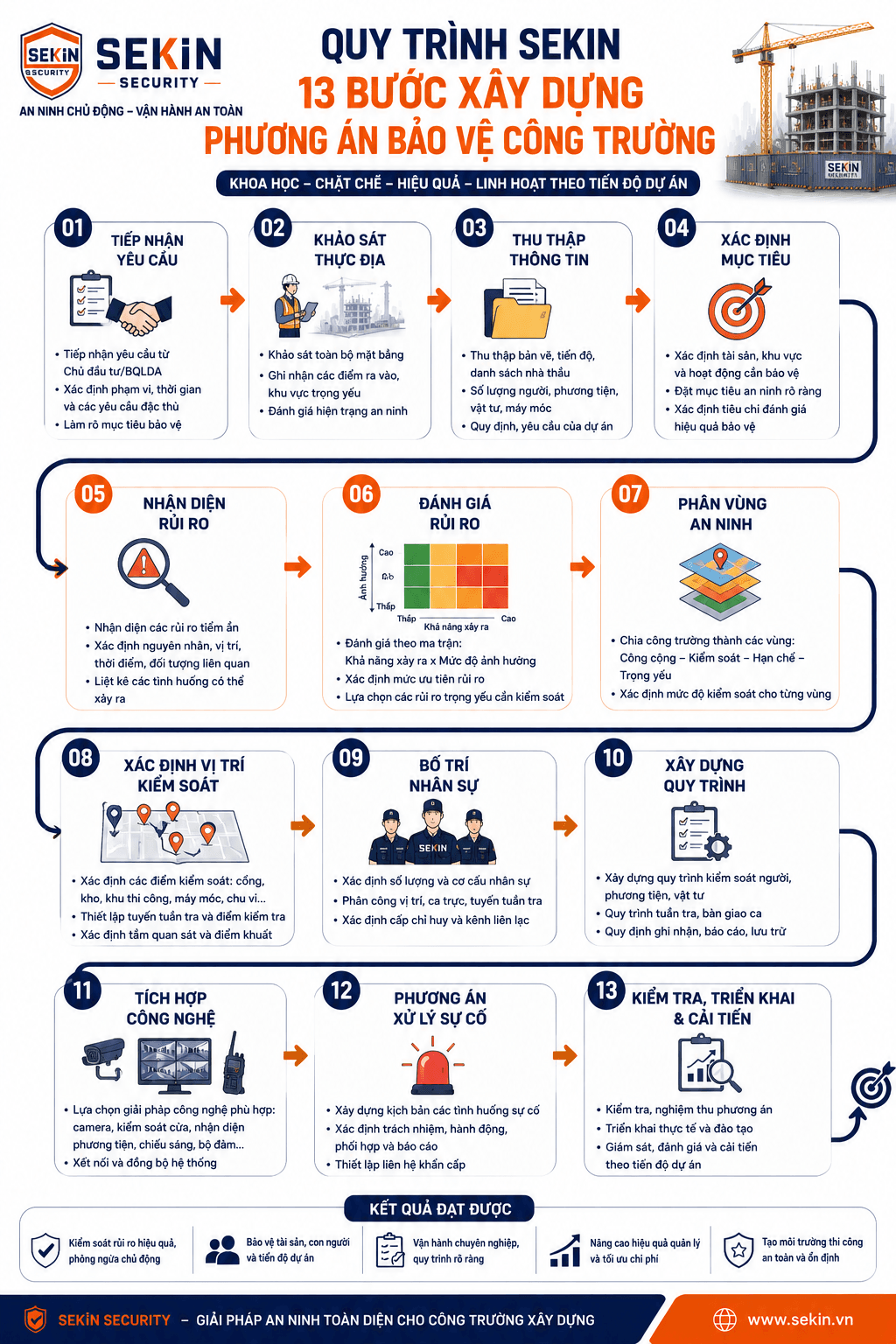

Một phương án có thể được xây dựng theo 13 bước:
01. Tiếp nhận yêu cầu → 02. Khảo sát thực địa → 03. Thu thập thông tin → 04. Xác định tài sản và mục tiêu bảo vệ → 05. Nhận diện rủi ro → 06. Đánh giá mức độ rủi ro → 07. Phân vùng an ninh → 08. Xác định vị trí kiểm soát → 09. Tính toán và bố trí nhân sự → 10. Xây dựng quy trình nghiệp vụ → 11. Tích hợp công nghệ → 12. Xây dựng phương án xử lý sự cố → 13. Kiểm tra, triển khai và cải tiến


1. Tiếp nhận yêu cầu bảo vệ
Trước khi khảo sát, cần xác định rõ yêu cầu của chủ đầu tư hoặc Ban quản lý dự án.
Ví dụ:
- Thời gian bảo vệ.
- Số lượng người dự kiến.
- Khu vực cần kiểm soát.
- Tài sản trọng yếu.
- Yêu cầu kiểm soát người.
- Yêu cầu kiểm soát phương tiện.
- Yêu cầu kiểm soát vật tư.
- Yêu cầu giám sát ban đêm.
Đây là cơ sở để đội ngũ nghiệp vụ chuẩn bị khảo sát đúng trọng tâm.
2. Khảo sát thực địa
Không nên xây dựng phương án chỉ dựa trên bản vẽ.
Đội ngũ nghiệp vụ cần trực tiếp khảo sát:
- Cổng chính.
- Cổng phụ.
- Chu vi.
- Hàng rào.
- Kho.
- Khu tập kết vật tư.
- Khu máy móc.
- Khu thi công.
- Văn phòng.
- Khu vực kỹ thuật.
- Các điểm khuất.
- Các tuyến giao thông nội bộ.
Đặc biệt cần khảo sát cả ban ngày và ban đêm nếu công trường có hoạt động ngoài giờ.
3. Thu thập thông tin
Sau khảo sát, cần tổng hợp các dữ liệu liên quan:
- Bản vẽ mặt bằng.
- Tiến độ thi công.
- Danh sách nhà thầu.
- Số lượng nhân sự.
- Lưu lượng phương tiện.
- Danh mục vật tư.
- Danh mục máy móc.
- Hệ thống camera.
- Hệ thống chiếu sáng.
- Hệ thống PCCC.
- Quy định của Ban quản lý.
Thông tin càng đầy đủ, phương án càng sát thực tế.
4. Xác định mục tiêu và tài sản cần bảo vệ
Không phải mọi tài sản đều có mức độ quan trọng giống nhau.
Có thể xác định:
Tài sản vật chất
- Vật tư.
- Máy móc.
- Thiết bị.
- Công cụ.
- Thành phẩm.
Tài sản thông tin
- Hồ sơ.
- Tài liệu dự án.
- Dữ liệu kỹ thuật.
Con người
- Công nhân.
- Kỹ thuật viên.
- Nhà thầu.
- Ban quản lý.
Hạ tầng
- Hàng rào.
- Cổng.
- Hệ thống kỹ thuật.
- Thiết bị PCCC.
5. Nhận diện rủi ro
Các nhóm rủi ro phổ biến gồm:
- Xâm nhập trái phép.
- Trộm cắp.
- Thất thoát vật tư.
- Mất máy móc.
- Phá hoại tài sản.
- Người đi sai khu vực.
- Phương tiện ra vào không kiểm soát.
- Tranh chấp.
- Sự cố ban đêm.
- Sự cố liên quan đến PCCC.
Không nên chỉ liệt kê rủi ro.
Cần xác định:
Rủi ro xảy ra ở đâu – với ai – vào thời điểm nào – hậu quả có thể là gì?

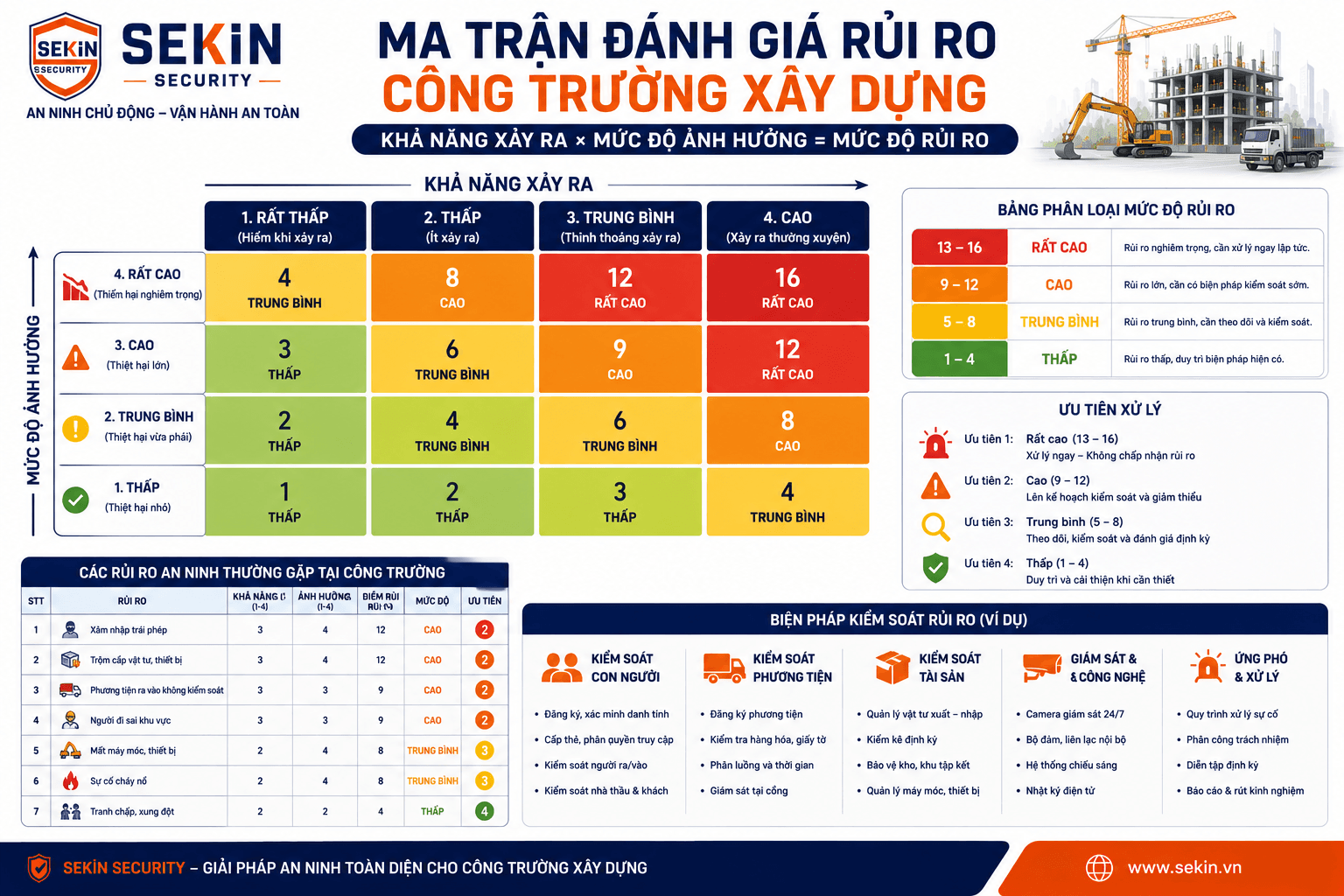

6. Đánh giá mức độ rủi ro
Có thể đánh giá theo hai yếu tố:
Khả năng xảy ra × Mức độ ảnh hưởng
Ví dụ:
| Rủi ro | Khả năng | Ảnh hưởng | Mức ưu tiên |
|---|---|---|---|
| Xâm nhập | Cao | Cao | Rất cao |
| Mất vật tư | Cao | Cao | Rất cao |
| Xe đi sai tuyến | Trung bình | Trung bình | Trung bình |
| Người vào sai khu vực | Trung bình | Cao | Cao |
| Sự cố tại khu vực ít người | Thấp | Cao | Cao |


Những rủi ro có mức ưu tiên cao cần được đưa vào phương án kiểm soát trước.
7. Phân vùng an ninh
Một công trường không nên được kiểm soát đồng nhất.
Có thể phân thành:
Vùng công cộng → Cổng, khu vực tiếp nhận.
Vùng kiểm soát → Văn phòng, tuyến giao thông.
Vùng hạn chế → Kho, khu máy móc, khu thi công.
Vùng trọng yếu → Khu vực kỹ thuật, tài sản có giá trị cao.
Mức độ kiểm soát tăng theo mức độ rủi ro.
8. Xác định vị trí kiểm soát
Sau khi phân vùng, mới xác định vị trí bảo vệ.
Các vị trí có thể gồm:
- Cổng chính.
- Cổng phụ.
- Chốt kiểm soát.
- Kho vật tư.
- Khu máy móc.
- Văn phòng điều hành.
- Khu vực trọng yếu.
- Tuần tra cơ động.
Nguyên tắc:
Bố trí người tại nơi cần kiểm soát, không chỉ tại nơi dễ bố trí.
9. Bố trí nhân sự
Số lượng nhân viên không nên được xác định đơn thuần theo diện tích.
Cần căn cứ:
- Số lượng cổng.
- Diện tích.
- Chu vi.
- Số lượng mục tiêu trọng yếu.
- Lưu lượng người.
- Lưu lượng phương tiện.
- Thời gian hoạt động.
- Yêu cầu tuần tra.
- Mức độ rủi ro.
Ngoài số lượng, cần xác định rõ:
- Chỉ huy.
- Ca trưởng.
- Nhân viên chốt.
- Nhân viên tuần tra.
- Nhân viên kiểm soát cổng.
10. Xây dựng quy trình nghiệp vụ
Đây là phần biến phương án trên giấy thành hoạt động thực tế.
Các quy trình quan trọng gồm:
Kiểm soát người:
Đăng ký → Xác minh → Cấp quyền → Kiểm soát → Ghi nhận
Kiểm soát phương tiện:
Tiếp cận → Nhận diện → Xác minh → Kiểm tra → Ghi nhận → Cho phép
Kiểm soát vật tư:
Nhập → Đối chiếu → Ghi nhận → Lưu giữ → Xuất → Kiểm tra
Tuần tra:
Nhận nhiệm vụ → Tuần tra → Kiểm tra → Phát hiện → Báo cáo
11. Tích hợp công nghệ
Công nghệ nên được sử dụng để hỗ trợ những điểm mà con người khó kiểm soát liên tục.
Có thể sử dụng:
- Camera.
- Kiểm soát cửa.
- Nhận diện phương tiện.
- Bộ đàm.
- Hệ thống chiếu sáng.
- Nhật ký điện tử.
- Thiết bị tuần tra.
Không nên triển khai công nghệ chỉ vì “công trường hiện đại”.
Cần đặt câu hỏi:
Công nghệ này giải quyết rủi ro nào?
12. Xây dựng phương án xử lý sự cố
Phương án cần xác định trước các tình huống có thể xảy ra.
Ví dụ:
Người xâm nhập:
Phát hiện → Tiếp cận → Kiểm soát → Xác minh → Báo cáo → Xử lý
Mất vật tư:
Tiếp nhận → Bảo vệ hiện trường → Kiểm tra → Truy xuất → Báo cáo → Phối hợp
Phương tiện bất thường:
Phát hiện → Dừng kiểm soát → Xác minh → Báo cáo → Xử lý
Mỗi tình huống cần quy định rõ ai thực hiện, ai nhận thông tin và ai có quyền quyết định.
13. Kiểm tra, triển khai và cải tiến
Phương án sau khi hoàn thành cần được:
- Rà soát.
- Phê duyệt.
- Phổ biến.
- Đào tạo.
- Triển khai thử.
- Kiểm tra thực tế.
- Điều chỉnh.
Đặc biệt, phương án phải được cập nhật khi:
- Công trường thay đổi mặt bằng.
- Xuất hiện nhà thầu mới.
- Thay đổi tiến độ.
- Thay đổi cổng.
- Thay đổi khu vực vật tư.
- Xảy ra sự cố.
- Phát sinh rủi ro mới.

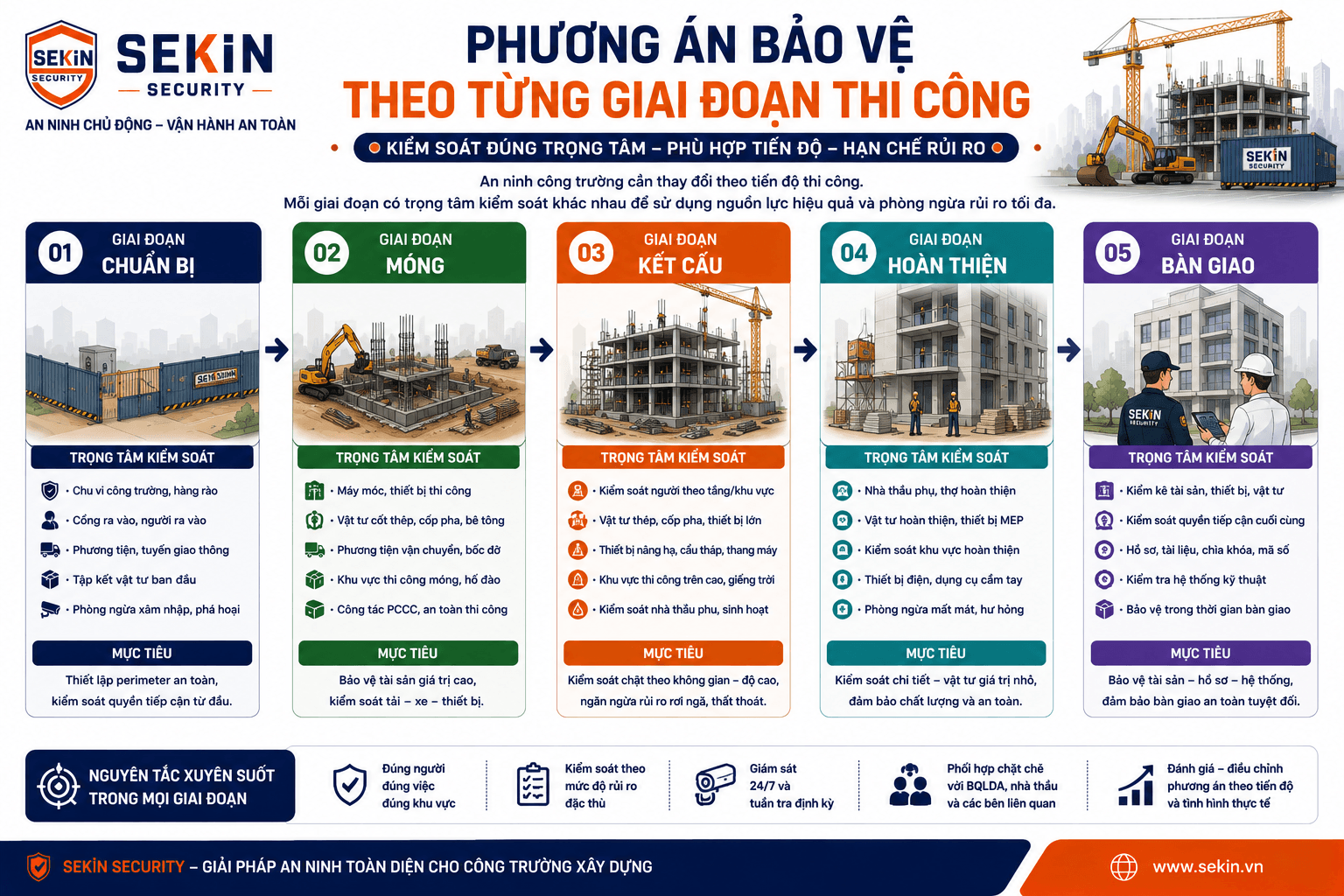

Phương án bảo vệ phải thay đổi theo tiến độ
Đây là điểm rất quan trọng đối với công trường.
Giai đoạn chuẩn bị:
Trọng tâm: Chu vi – Cổng – Người – Phương tiện
Giai đoạn móng:
Trọng tâm: Máy móc – Thiết bị – Vật tư – Phương tiện
Giai đoạn kết cấu
Trọng tâm: Khu vực thi công – Tầng – Thiết bị – Vật tư
Giai đoạn hoàn thiện
Trọng tâm: Nhà thầu phụ – Vật tư hoàn thiện – Thiết bị
Giai đoạn bàn giao
Trọng tâm: Kiểm kê – Tài sản – Thiết bị – Quyền tiếp cận
Do đó:
Một phương án bảo vệ tốt không phải là phương án cố định, mà là phương án có khả năng thích ứng với sự thay đổi của công trường.


Những sai lầm thường gặp khi xây dựng phương án
Chỉ quan tâm đến cổng
Cổng quan trọng nhưng không phải toàn bộ công trường.
Bố trí nhân sự trước khi đánh giá rủi ro
Điều này dễ dẫn đến thừa người ở khu vực ít rủi ro nhưng thiếu người tại điểm trọng yếu.
Không phân vùng an ninh
Khi mọi khu vực được kiểm soát giống nhau, nguồn lực sẽ không được sử dụng hiệu quả.
Không kiểm soát vật tư
Đây là một trong những khoảng trống thường gặp.
Không có phương án ban đêm
Công trường thường có rủi ro khác biệt đáng kể ngoài giờ.
Không cập nhật theo tiến độ dự án
Một phương án phù hợp ở giai đoạn móng có thể không còn phù hợp ở giai đoạn hoàn thiện.
Mô hình xây dựng phương án bảo vệ công trường
Có thể khái quát thành:
KHẢO SÁT → NHẬN DIỆN RỦI RO → ĐÁNH GIÁ → PHÂN VÙNG → XÁC ĐỊNH VỊ TRÍ → BỐ TRÍ NHÂN SỰ → XÂY DỰNG QUY TRÌNH → TÍCH HỢP CÔNG NGHỆ → PHƯƠNG ÁN SỰ CỐ → TRIỂN KHAI → GIÁM SÁT → ĐÁNH GIÁ → CẢI TIẾN
Vai trò của SEKIN trong xây dựng phương án
Đối với SEKIN, phương án bảo vệ không nên được xem là một bộ hồ sơ để “hoàn thành thủ tục” trước khi triển khai.
Phương án phải là cơ sở vận hành thực tế của toàn bộ lực lượng bảo vệ.
Từ phương án, cần chuyển hóa thành:
- Sơ đồ bố trí chốt.
- Nhiệm vụ từng vị trí.
- Quy trình kiểm soát.
- Tuyến tuần tra.
- Quy trình giao ca.
- Quy trình xử lý sự cố.
- Biểu mẫu báo cáo.
- Nội dung đào tạo.
- Cơ chế giám sát.
Nói cách khác:
Phương án tốt phải trả lời được nhân viên bảo vệ cần làm gì, ở đâu, khi nào, theo quy trình nào và báo cáo cho ai.
Đây chính là điểm chuyển từ “phương án trên giấy” sang “hệ thống vận hành thực tế”.
Kết luận
Xây dựng phương án bảo vệ công trường xây dựng là quá trình kết nối giữa khảo sát thực tế, đánh giá rủi ro, phân vùng, tổ chức lực lượng, xây dựng quy trình và ứng dụng công nghệ.
Một phương án hiệu quả cần đảm bảo:
Đúng rủi ro → Đúng khu vực → Đúng vị trí → Đúng nhân sự → Đúng quy trình → Đúng thời điểm.
Quan trọng hơn, phương án phải có khả năng thay đổi theo tiến độ và tình hình thực tế của dự án.
Khi được xây dựng và vận hành đúng cách, phương án bảo vệ không chỉ giúp hạn chế xâm nhập, thất thoát vật tư và tài sản mà còn tạo ra một hệ thống kiểm soát rõ ràng, giúp chủ đầu tư, Ban quản lý dự án, nhà thầu và lực lượng bảo vệ phối hợp hiệu quả hơn trong suốt quá trình thi công.
